Große Fortschritte beim Umbau



In den letzten beiden Wochen hat sich in der Nordic-Arena Notschrei einiges getan. Wir freuen uns zu berichten, dass die Modernisierungsarbeiten planmäßig voranschreiten. Die verschiedenen Bauabschnitte entwickeln sich erfolgreich.

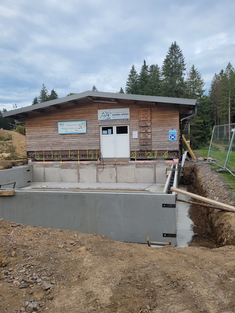

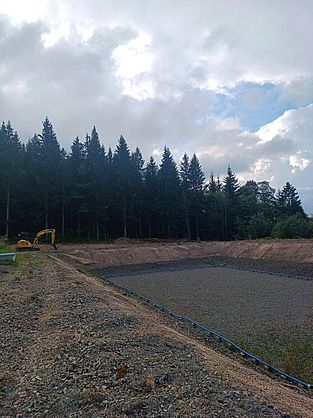

Die Anpassung des Speicherbeckens ist in vollem Gange. Die ersten Fundamente wurden bereits vollständig gegossen und alle weiteren benötigten Bauteile und Materialien sind ebenfalls vor Ort eingetroffen. Für die nächsten Wochen steht die Erhöhung der Speicherkapazität des Beckens auf der Agenda.

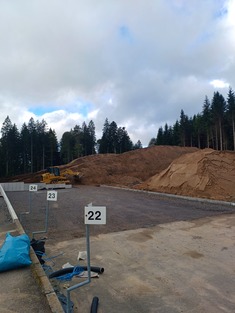

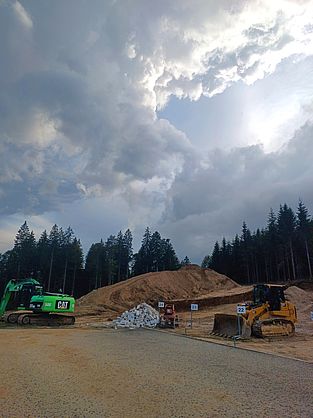

Darüber hinaus wurde eine Leitung für die Beschneiungsschächte erfolgreich installiert, sodass die technischen Voraussetzungen für effiziente Beschneiung der Anlage gegeben sind. Auch bei der Errichtung der Schneelagerflächen wurde ein großer Fortschritt gemacht – etwa 80 % der Fläche ist bereits fertiggestellt.

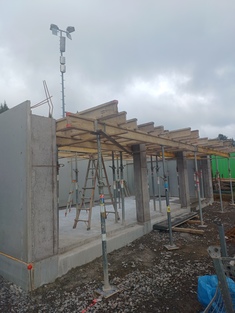

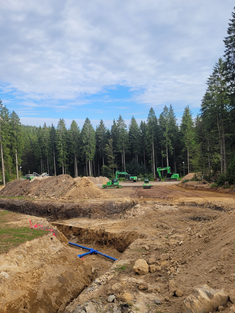

Zudem sind die Erdarbeiten, einschließlich des Aushubs der Baugruben für die Erweiterungen an den beiden Funktionsgebäuden sowie dem Technikgebäude, erfolgreich abgeschlossen. Auch hier sind die Fundamente bereits gesetzt, sodass die darauf aufbauenden Arbeiten zeitnah beginnen können.

Nun zum wohl spannendsten Teil der Bauarbeiten:

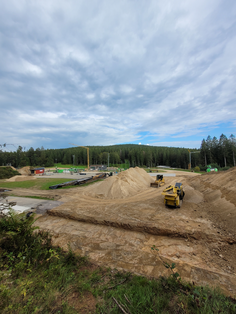

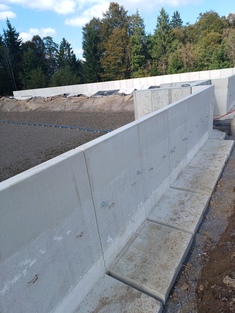

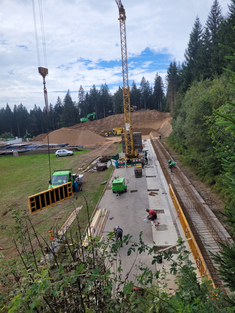

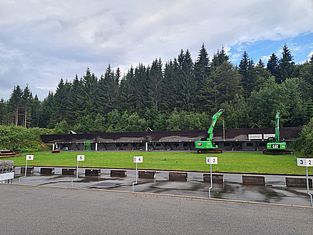

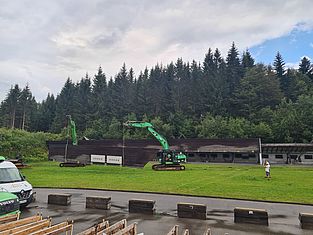

Nachdem der Schießstand in den letzten Wochen vollständig abgebaut und der Erdwall auf der linken Seite auf seine neue Position versetzt wurde, haben nun die Aufbauarbeiten begonnen. Wir können mit Freude mitteilen, dass alle Erdarbeiten für die Erweiterung auf 30 Schießbahnen beendet sind. Die Bodenplatten für den Schießstand sind bereits an Ort und Stelle und die Bewehrungsarbeiten zur Stabilisierung der Betonteile laufen derzeit.

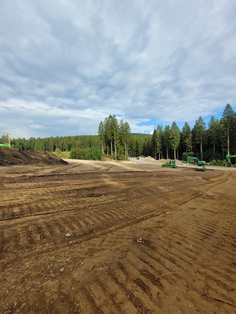

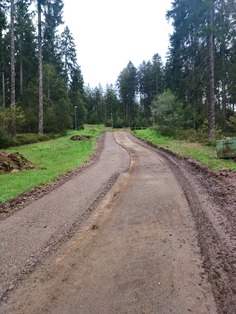

Parallel dazu laufen die Arbeiten an der Streckenerweiterung und -modellierung. Die geplanten Schneisen für die neue Trassenführung wurden von Wurzeln befreit und freigeräumt, um eine stabile und sichere Basis zu gewährleisten. Auch bei der bestehenden Strecke wurde bereits die Grundlage geschaffen, um sie an den geplanten Stellen rund ums Frankfurter Kreuz und den Kamelbuckeln zu verbreitern. Dies geschieht in enger Abstimmung mit dem DBS sowie dem verantwortlichen Renndirektor auf Verbandsebene. Die neuen Trassen entsprechen den Anforderungen der Verbände und erweitern die Trainingsmöglichkeiten für alle Athleten. Dadurch wird die Nordic-Arena nicht nur in der Wintersaison, sondern auch in den Sommermonaten attraktiver und kann vielseitiger genutzt werden.

In den kommenden Wochen erwarten Sie weitere Updates zu den nächsten Meilensteinen unseres Bauprojekts. Bleiben Sie gespannt auf die kommenden Entwicklungen!



Es geht voran!

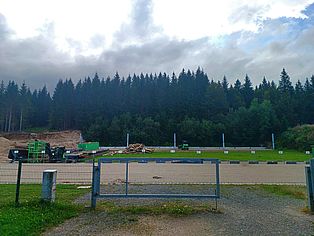

Bereits zwei Wochen nach Baubeginn ist der Schießstand vollständig abgebaut. Der Erdwall am Eingang des Schießstandes wurde zudem auf seine neue Position versetzt und die ersten Vorbereitungen zur Erweiterung des Speicherbeckens haben begonnen. So wurde der Zaun rings um das Becken entfernt, der Antennenmast abgebaut und der Kies rund um das Becken abgetragen.

Baubeginn

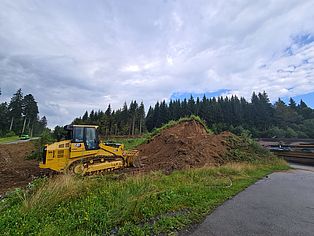

Wir freuen uns sehr, dass heute am 01. August 2024 die Modernisierung der Nordic-Arena Notschrei beginnen kann.

Es wurden bereits die Schießstände abmontiert und zudem erfolgten die ersten Maßnahmen zum Abbau der Flutlichtanlage. Beriet zum Ende des Winters ist ein Teil der Blenden auf der Schießanlage demontiert und als Werbefläche und Fledermaushabitat versetzt worden.

Neben der energetischen Sanierung stehen Maßnahmen zur ganzjährigen Nutzbarkeit und Barrierefreiheit in der Bauagenda. Kernbestandteil ist zudem die Erweiterung der Schießanlage.

Im Fokus stehen die Modernisierung und qualitative Entwicklung der Anlage. Dabei wird das nachhaltige Ziel verfolgt, die Anlage weiterhin für den Sport zu erhalten und für die Vereine wirtschaftlich tragfähig zu entwickeln. Die Erweiterung der Schießbahnen auf 30 Stände (um 6 Schießplätze) ermöglicht es, dass an einzelnen Tagen auf der Anlage mehr Athlet:innen gleichzeitig trainieren können. Durch die Anpassung der Anzahl folgt der Standort gleichzeitig internationalen Regularien der Internationalen Biathlon Union.

Durch die Modernisierung des Streckennetzes kommt es zu einer Optimierung und Anpassung der bisher bereits vorhandenen Trainings- und Wettkampfbedingungen an die aktuellen Auflagen und Reglements. Die Erweiterung der Rollerstrecke sichert die Zukunftsfähigkeit des Standorts auch im Sommer und bildet eine entsprechende unabdingbare Grundlage für eine ganzjährige Nutzung.

Die Erweiterung / Erneuerung der Loipen und Skirollerstrecken, Flutlichtanlage und deren Betrieb im Winter sowie die Instandsetzung der technischen Beschneiungsanlage stellen eine Erweiterung des genutzten Raumes innerhalb des bestehenden Streckennetzes im Winter dar.

Die Umsetzung der Maßnahme ist bis zum Winterbeginn 2024/2025 geplant. Dies bedeutet aber auch, dass in dieser Zeit, wie bereits mitgeteilt, kein Training auf der Anlange stattfinden kann. Auch eine Teilnutzung, wie manche gefordert haben, ist nicht möglich. Ab sofort ist keine Nutzung der Anlage mehr möglich.

Wir bitten euch alle darum, die Baustelle nicht zu betreten, auch wenn es sicher spannend ist, zu schauen wie es dort vor sich geht. In unserem Bautagebuch werden wir über die einzelnen Fortschritte berichten und so alle Interessierten auf dem Laufenden halten.
